四川橋梁支座更換步驟是哪些

作者:admin 發布日期:2018/9/14 關注次數: 二維碼分享

四川橋梁支座更換

四川橋梁支座更換步驟是哪些?下面一起來了解下:

支座是橋梁上、下部結構的連接點,其作用是將上部結構的荷載安全地傳遞到橋梁墩臺上去,同時保證上部結構在荷載、溫度變化、混凝土收縮徐變等因素作用下的自由變形,以便使結構的實際受力情況符合計算圖式,并保護梁端、墩臺帽梁不受損傷。湖北楚天聯發路橋養護在橋梁支座更換的步驟如下:

1、橋梁支座更換前,應根據各橋墩(臺)處實際地質情況考慮臨時受力結構,用小型挖掘機配合人工挖除承臺和下系梁上堆放的土方,使承臺和系梁外露便與搭設支架;沒有可以利用的承臺和系梁,地質較好時,可以修建臨時承重基礎,地質較差時,可以利用立柱作為臨時受力結構。

2、安放枕木成平臺。各枕木應該統一大小錯開安放以便受力均勻。承臺處以承臺面鋪全,系梁處以系梁為主擴大到土面層,在立柱外側應加寬處理,保證上部有足夠的安放頂升設備的位置。搭設貝雷片鋼支架和工作平臺,各貝雷片拼裝應牢固可靠,確保其整體性,同時要預留一定的操作空間。為了保證起頂過程中不致?lián)p傷梁底,在梁底與千斤頂接觸處用鋼板墊實,增大受力面。

3、支架、工作平臺和千斤頂安裝完畢。待臨時承重基礎滿足要求后,即開始試頂;試頂主要為了消除支撐本身的非彈性變形或沉降,在主梁還沒有正式頂起時即可停止,并停放2小時進行觀察無任何變化后才能開始整體頂升,千斤頂受力方向一定要與空心板面垂直。

4、試頂完畢后,在專業人士統一指揮下均衡地將整半幅空心板端部徐徐升起,使其離開原支座約2cm立刻停止,并用臨時支撐塊塞入梁底形成臨時支撐點,注意千斤頂?shù)目刂七^程應嚴格按操作規程進行,進油和回油應做到慢而穩,直到全部工作結束千斤頂才能卸載,確保橋梁整體安全。

5、去除原有支座,清理好支座墊塊,支座下方用高標號環氧樹脂砂漿找平,精確計算高度,利用鋼板進行調節,調節完畢后重新安裝檢驗合格的新支座;支座有移位的,要加以調整;支座有少量脫空,應該用鋼板墊實。應視不同情況采取不同方法進行處理,處理完畢后,去掉臨時支撐塊緩緩落下千斤頂,保證上部構造恢復原位。頂升過程中應該認真做好測量、觀察記錄工作,確保梁體、橋面系支座更換維修前后的標高一致,保證該工序一次成功完成。

想了解四川橋梁支座更換相關信息,可以關注成都鼎程路橋養護有限公司官網!

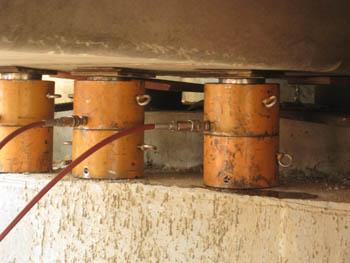

四川橋梁支座更換施工
