四川橋梁伸縮縫安裝工藝及技術要求

作者:admin 發布日期:2018/6/2 關注次數: 二維碼分享

四川橋梁伸縮縫安裝工藝及技術要求:

四川橋梁伸縮縫安裝

1、切縫開槽

根據設計圖紙找到梁臺或梁梁中心線,按設計寬度放樣切縫,用瀝青砼切縫機對鋪好的瀝青砼進行切縫,切縫邊口應整齊無缺損,切縫隙間的瀝青砼用風鎬鑿除,將槽口內臨時填料清理干凈并沖洗。

注意:不能將槽口以外的瀝青砼破壞(包括破角和抬起)。用高壓泵沖洗槽口和構造縫內殘留的雜物。

2、校正預埋筋

認真檢查預埋鋼筋,特別注意預埋筋不得出現裂縫、折斷及缺失現象,對有裂縫和折斷的鋼筋應及時按焊接要求補焊或補鋼筋,對扭曲的預埋筋要理順。

3、填塞構造縫

用相應厚度的泡沫板塞入構造縫內,注意要有足夠的深度和嚴密性,上面應和槽底相平。不能有松動和較大的縫隙,以防止漏漿。

4、就位和焊接

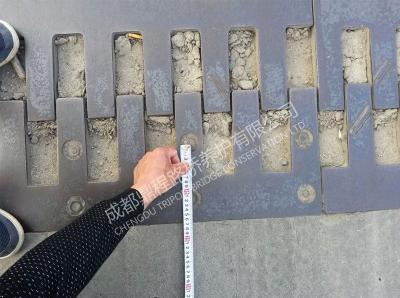

用吊車或人工將伸縮縫裝置放入槽口內,注意左右前后位置要準確。遇有干涉的預埋筋可適當扳彎,然后借助鋁合金直尺和塞尺由中間向兩端調整四川伸縮縫安裝的頂面高度,直至頂面比瀝青路面低0-2mm(D80)、0-3mm(D160),這時如果伸縮縫裝置的縫隙寬度正好符合安裝溫度的要求,即可預埋筋扳靠到較近的伸縮縫裝置錨環上進行焊接。順序?yàn)閺闹虚g向兩端先點焊,然后檢查復測,待符合要求時,再由中間向兩端補焊。要保證焊接牢固,每米各邊至少有兩處焊接,每條焊縫長度不小于40mm。焊接完成后,及時割除固定門架即可。如果伸縮縫裝置的縫隙寬度不符合安裝溫度的要求,可用上述方法先將一根邊梁和預埋筋焊接固定,再?gòu)闹虚g向兩端逐步割除固定門架,調整好間隙和高度后進行焊接。

5、塞泡沫板、穿筋、蓋網、澆筑水泥砼

上道工序完成以后,四川伸縮縫安裝裝置處于正常伸縮狀況,此時選擇寬度比縫隙寬度寬50mm,長度約為200mm,高度比槽口深度低40mm的泡沫板,上面橫向切成V形槽,即可依次塞入兩邊梁下口的間隙中,并向一個方向靠攏擠緊,保證不竄漿,不上溢。安裝D160時,要保護好橫梁箱內和橫梁上不得有砂漿漏入。

將ф12mm(D80)或ф16mm(D160)鋼筋按圖紙要求穿入錨環,覆蓋ф6-80×80 mm鋼筋網,并分別用鐵絲扎牢。砼倒入槽口后,需用插入式振搗棒振實后抹平,修光。此時水泥砼上面的相對高度應處于瀝青路面和伸縮縫裝置上平面之間,水泥砼的高度應控制好。

6、養生與防護

水泥砼的養生:在砼初凝后應及時覆蓋拜毛氈毯或土工布,經常澆水,保持潮濕,在砼的強度達到90%以前,不得有任何車輛通行。保養期一般應在七天以上。確需通行應搭懸空跳板,并確定專人負責,確保砼的質量。

對于四川橋梁伸縮縫安裝還有其他什么不清楚的,持續關注成都鼎程路橋養護有限公司官網!我們將為你一一解答!

四川橋梁伸縮縫安裝銷售



工程案例

CASE SHOW

快速通道 Express Lane

咨詢熱線

1834931488918349314889

郵箱:778644279@qq.com

QQ:778644279

點擊關閉
在線客服

撥打熱線:

18349314889

18349314889

二維碼

手機掃一掃

在線客服
